◇ 平成29年度当初予算の主要事業
【この事業のお問い合わせ】
浸水被害の頻発箇所であり、平成27年9月の台風18号においても大きな被害が発生した高塚川流域において、河川改良、貯留施設の設置等の対策を実施し、平成27年9月の降雨規模に対し、今後10年を目処に床上浸水を概ね解消する。

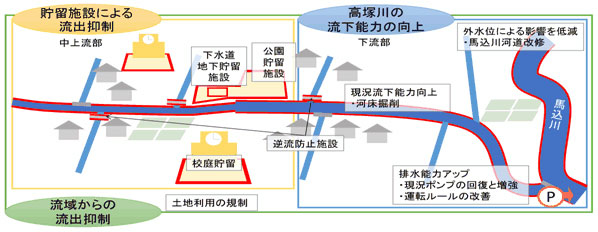

平成27年9月の豪雨では、浜松市南区の高塚川流域(新橋1号排水路及び篠原15号排水路の流域)において広範囲に浸水被害が発生した。このため、当地区を流域に含む馬込川の管理者である静岡県とも連携し協議会を立ち上げ、これまでに目標と具体的な対策メニュー(高塚川流域浸水対策アクションプラン)をとりまとめた。今後10年を目処に浸水被害軽減に向け、対策を実施していく。
(1) 高塚川河床掘削、ポンプ場増設概略設計(河川課) 62,000千円
(2) 校庭貯留施設整備測量・設計(新津小・新津中・可美中)(学校施設課) 12,000千円
(3) 可美公園貯留施設整備計画・設計(公園管理事務所) 10,584千円
(4) 排水路除草・水源転換対策等(農地整備課) 31,000千円
(参考)高塚第一排水区雨水調整池整備(下水道工事課) 799,000千円 ※下水道事業
※各課事業内訳
かんがい排水整備市単独事業109,421千円の一部(農地整備課)
揚排水施設・樋門維持管理事業104,959千円の一部(農地整備課)
河川改良事業(単独事業)877,380千円の一部(河川課)
公園施設改良事業142,999千円の一部(公園管理事務所)
小学校施設整備事業835,756千円の一部(学校施設課)
中学校施設整備事業390,831千円の一部(学校施設課)
