◇ 平成29年度当初予算の主要事業
【この事業のお問い合わせ】
平成27年度に策定したポンプ場長寿命化計画に基づき、老朽化の著しいポンプ場の長期保全工事及び施設更新を行うことで河川管理施設としての安全性を維持する。
(1) 西部排水機場長寿命化第1期工事(平成28年度~平成29年度) 202,272千円
(2) 西部排水機場長寿命化第2期工事(平成29年度~平成30年度)
債務負担行為(新規)311,000千円(平成30年度:311,000千円)

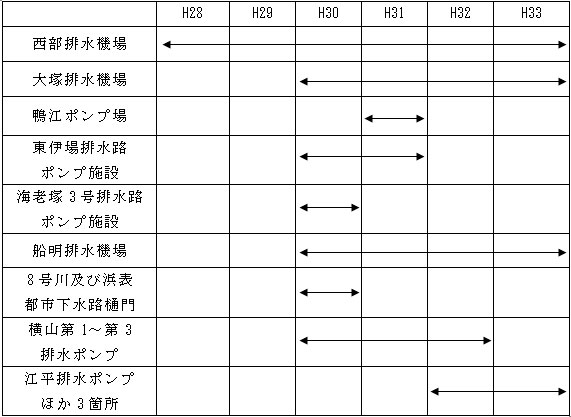

(3) 長寿命化計画
※ポンプ場等維持管理事業 378,513千円の一部
