更新日:2025年3月24日
【この事業のお問い合わせ】
予算款 | 基本計画 分野別計画 |
事業費 | 財源内訳 | |||
---|---|---|---|---|---|---|
国・県 | 市債 | その他 | 一般財源 | |||
衛生費 | 環境・くらし | 43,159 | 10,710 | 0 | 0 | 32,449 |
令和11年3月に契約終了する西部清掃工場の代替となる清掃工場を同敷地内の更新用地に整備し、安定的にごみ処理を行う。
人口減少やごみ減量施策の実施による可燃ごみの減少を見込み施設規模を縮小
(一人1日あたりの家庭系ごみ排出量 令和5年度462.5g→令和10年度目標404g)
区分 | 現施設 | 更新後 | |
施設規模・炉数 | 494.7トン/日、3炉 | 417トン/日、3炉 | |
処理方式 | キルン式 | ストーカ式 | |
竣工年月 | 平成21年1月 | 令和11年3月(予定) | |
特徴 |
|
|
|
総事業費 | 41,364,419千円 | 66,594,990千円 | |
設計建設費等 | 13,595,400千円 | 40,157,590千円 | |
運営経費(総額) | 27,769,019千円 | 26,437,400千円 | |
運営経費(年平均) | 1,388,451千円(20年間) | 1,321,870千円(20年間) |
<スケジュール>
設計建設期間 令和7年2月~令和11年3月
運営期間 令和11年4月~令和31年3月

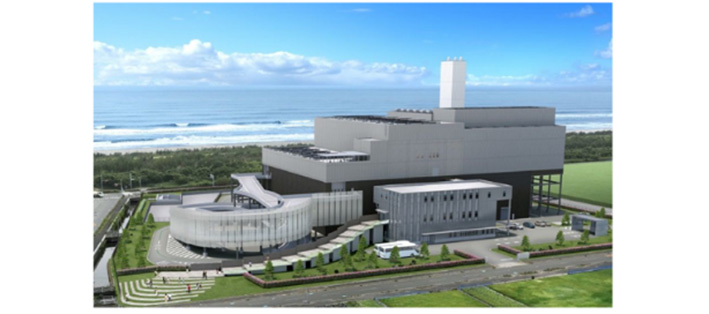

<イメージ図>
