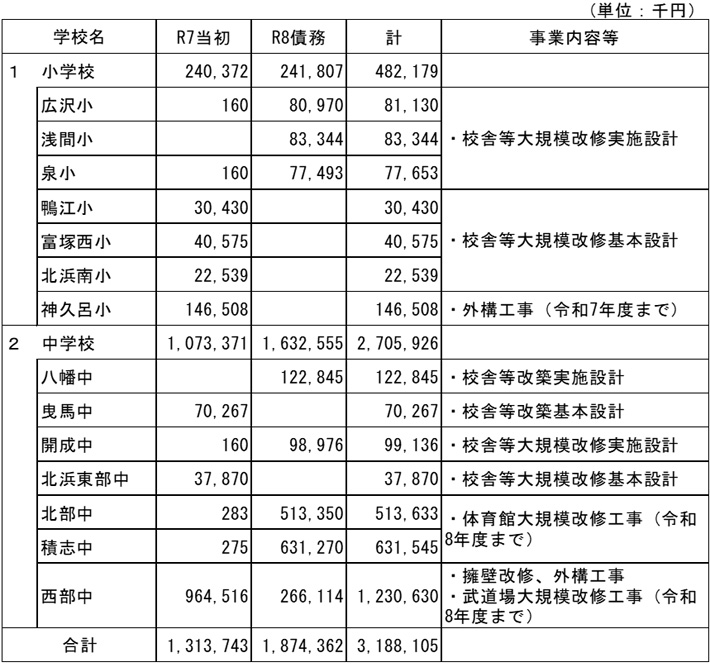

教育費 | こども・教育 | 3,188,105 | 279,115 | 1,938,800 | 60,534 | 909,656 |
※小学校建設事業の一部、中学校建設事業の一部の合計
※財源(その他)資産管理基金繰入金
※債務負担行為
事項:広沢小学校外2校大規模改修実施設計業務委託費 期間:令和8年度まで 限度額:241,807千円
事項:八幡中学校改築事業実施設計業務委託費 期間:令和8年度まで 限度額:122,845千円
事項:開成中学校大規模改修実施設計業務委託費 期間:令和8年度まで 限度額:98,976千円
事項:西部中学校大規模改修事業費 期間:令和8年度まで 限度額:266,114千円
事項:北部中学校及び積志中学校体育館大規模改修事業費 期間:令和8年度まで 限度額:1,144,620千円
新しい時代に対応した、高機能で安全・安心な教育環境の構築、老朽化した施設の効率的・効果的な再生・活用などの多様な課題に一体的に対応した学校施設整備を進める。
学校施設における学びのスタイルが変容し、学校施設が一斉更新の時期を迎える中、教育環境の向上と施設老朽化対策を一体的に進めるために、浜松市小中学校施設整備計画を策定(令和6年度末作成完了)し、持続可能な学校施設を計画的に整備していく。
