勤労福祉センター大規模改修事業
【この事業のお問い合わせ】
- 財務部公共建築課(電話:053-457-2461)
(単位:千円)
予算款 |
基本計画
分野別計画 |
事業費 |
財源内訳 |
国・県 |
市債 |
その他 |
一般財源 |
土木費
労働費 |
地方自治 |
1,477,405 |
9,824 |
1,320,600 |
0 |
146,981 |
※関連課 産業部産業振興課(電話:053-457-2115)
※公共建築物長寿命化推進事業の一部、公共建築物ユニバーサルデザイン推進事業の一部、勤労者福祉施設整備事業の一部の合計
目的
新たな勤労福祉施設として機能性を高めた勤労福祉センターを整備する。
背景
- 勤労青少年ホームが竣工から40年を経過するなど、施設の老朽化が進んでいる。
- 令和3年度からの勤労福祉施設のあり方検討を経て、令和4年5月の環境経済委員会において、勤労青少年ホームを拠点的施設として勤労会館の機能を統合し、新たな勤労福祉施設として位置付けることを報告した。

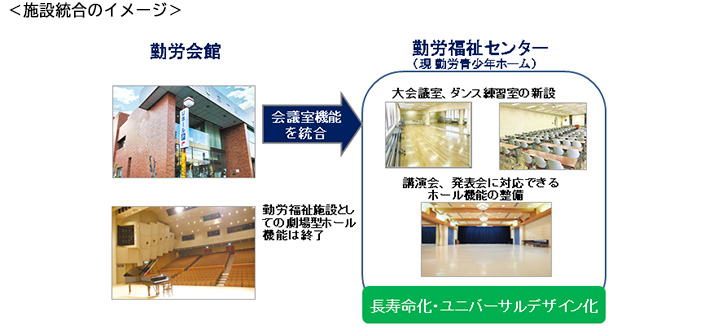

事業内容
1 事業費 1,477,405千円
- 長寿命化対策工事・改良保全工事 1,432,659千円
内装改修、省エネ工事(館内照明LED化、高効率空調機への更新等)
大会議室、ダンス練習室の新設、講演会、発表会に対応したホール機能の追加等
- ユニバーサルデザイン工事 44,746千円
エレベーター設置、バリアフリートイレ整備 等
2 スケジュール(予定)
- 勤労青少年ホーム 令和6年度末まで供用、令和7年度から改修に着手
- 勤労会館 令和7年度末まで供用、令和8年度に解体
- 勤労福祉センター 令和8年4月供用開始
