浜北中央北地区公共施設整備事業及び組合支援事業

【この事業のお問い合わせ】

  • 都市整備部市街地整備課(電話:053-457-2366)

(単位:千円)

予算款 戦略計画
分野別計画
事業費 財源内訳
国・県 市債 その他 一般財源
土木費 安全・安心・快適 225,217 81,000 76,100 65,000 3,117

※浜北中央北地区公共施設整備事業、浜北中央北土地区画整理組合支援事業の合計
※財源(その他)都市計画税

目的

浜北中央北地区において、土地区画整理組合と連携して公共施設整備を行うことにより、医療・福祉等のサービス施設を誘導し、公共交通ネットワーク沿いへの人口集積を高め効率的な土地利用を図る。

背景

本地区は、都市計画マスタープランにおける主要生活拠点として、土地区画整理事業などの基盤整備や地区計画の活用により良好な居住環境の形成が求められている。

事業内容

1 事業費

約86.8億円(公共施設整備事業約24.8億円、組合支援事業約62.0億円)

2 公共施設

本通り線、小林駅前線(駅前広場)、踏切拡幅3か所、下水道(汚水)

3 事業期間

令和3年度から令和12年度まで

4 施行数量

公共施設整備:本通り線 延長1,000m、小林駅前線 延長290m
組合事業:19.1ha

5 事業計画

公共施設整備:
令和4~6年度 用地買収着手(駅広)
令和5~7年度 用地買収着手(小林工区)
組合事業:
令和5年度 仮換地指定予定

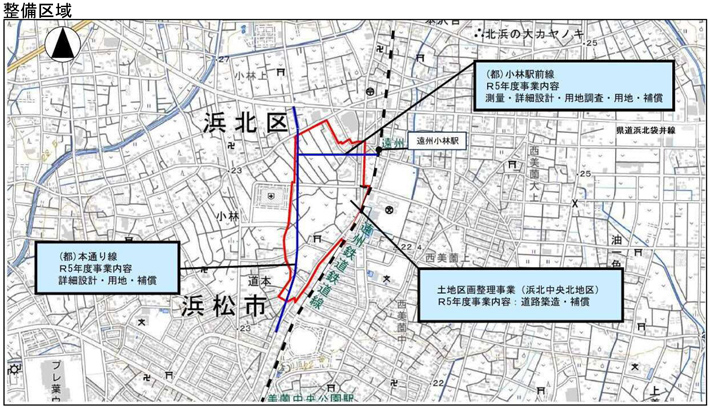

整備区域



戻る トップへ 次へ

このページのよくある質問

よくある質問の一覧を見る

お問い合わせ

浜松市役所都市整備部市街地整備課

〒430-8652 浜松市中央区元城町103-2

電話番号:053-457-2366

ファクス番号:050-3730-2198

より良いウェブサイトにするためにみなさまのご意見をお聞かせください

このページの情報は役に立ちましたか?

このページの情報は見つけやすかったですか?
